Case Study
Naprawa
Naprawa łopaty z użyciem Platformy i dostępu linowego
Key facts
Project
Naprawa
Client
DWT Polska
Technical supervision
DWT
Location
PL
RAO scope
Naprawa pod nadzorem
TAGS
Platform, Naprawa
Krótka wersja do karty projektu
RAO naprawiło duże pęknięcie strukturalne łopaty, prowadząc prace najpierw od jej wewnętrznej strony, a następnie odbudowując strukturę i poszycie od zewnątrz. Naprawy i laminowanie wykonano z platformy serwisowej. Końcowe prace wykończeniowe przeprowadzono z dostępu linowego, ograniczając czas wykorzystania platformy i koszty projektu.
Project
RAO uczestniczyło w naprawie dużego pęknięcia strukturalnego łopaty turbiny wiatrowej. Naprawę podzielono na etapy: najpierw prace od wewnętrznej strony łopaty, a następnie odbudowę struktury i poszycia od zewnątrz.
Challenge
Poważne pęknięcie strukturalne znajdowało się w początkowym odcinku łopaty, około 8 m od nasady (blade root).
Naprawa wymagała dostępu do wnętrza łopaty i wykonania prac laminacyjnych na zewnętrznej powierzchni. Prace wewnątrz trwały około 10 dni roboczych. Do naprawy struktury i poszycia oraz wykonania laminacji potrzebna była platforma serwisowa.
Naprawa wymagała dostępu do wnętrza łopaty i wykonania prac laminacyjnych na zewnętrznej powierzchni. Prace wewnątrz trwały około 10 dni roboczych. Do naprawy struktury i poszycia oraz wykonania laminacji potrzebna była platforma serwisowa.
Rozwiązanie

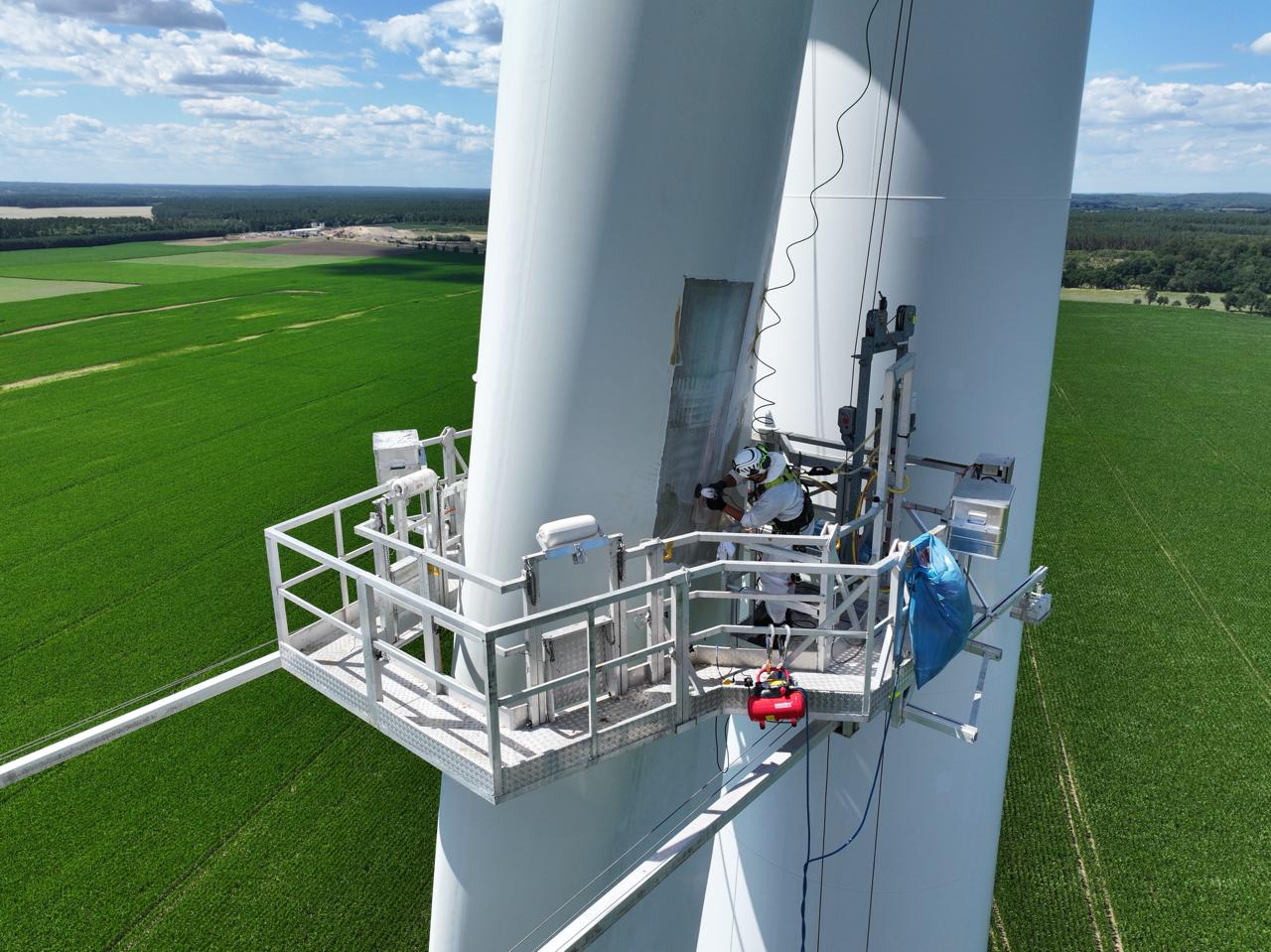

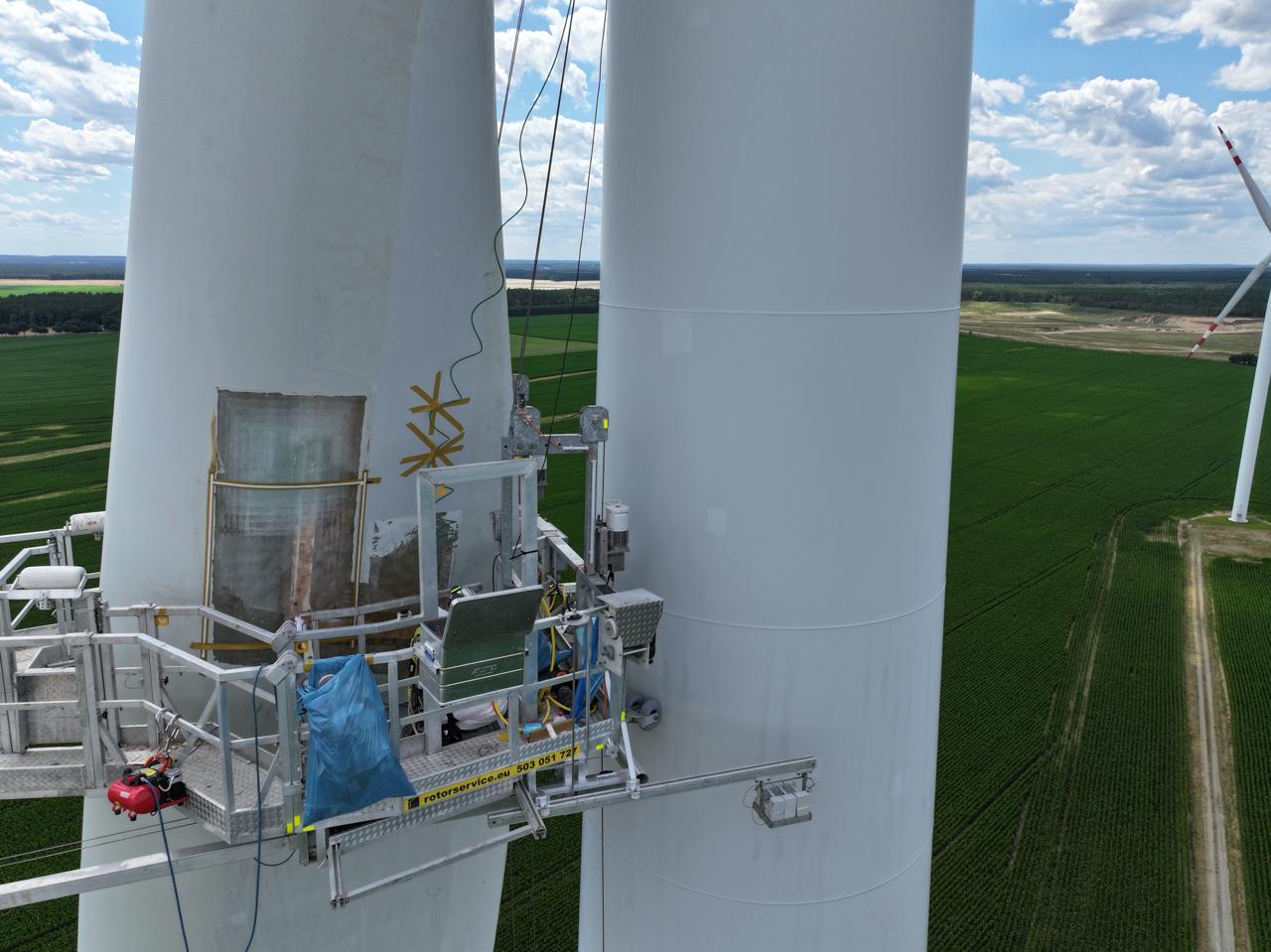

Prace prowadzono z wykorzystaniem platformy i dostępu linowego. Zespół naprawił strukturę od wewnętrznej strony łopaty, a następnie odbudował jej poszycie od zewnątrz. Maty i laminację aplikowano z platformy.
Aby ograniczyć czas pracy platformy i koszty projektu, końcowe prace wykończeniowe wykonano już z dostępu linowego.
Aby ograniczyć czas pracy platformy i koszty projektu, końcowe prace wykończeniowe wykonano już z dostępu linowego.
Result
Połączono platformę serwisową i dostęp linowy w jednym projekcie: platformę wykorzystano do naprawy strukturalnej i laminowania, a liny do końcowego wykończenia. Takie dobranie metod pozwoliło ograniczyć wykorzystanie platformy do etapów, w których była potrzebna.
Safety
Safety Score: 100% | Zero Harm / Zero LTI
